오래된 오피스텔(아파텔) 매매하다



2020년 12월 초,

세금 리스크에서 탈출해야 했던 다주택자(매도자)와

세금 리스크를 회피해야 했던 다주택자(매수자=나^^)가 만나

7일만에 잔금,

세입자 퇴거 약조,

급매가(현 전세시세)의 조건으로 윈윈의 계약을 치뤘다.

그곳은 바로

주거용 오피스텔(아파텔).

방 2개, 화장실 1개,

넓은 주방과 적당한 거실이 있는,

아파트 대체재로 충분해 보이는 오피스텔이다.

몇 개 동의 단지형으로 되어 있고 지하철 3분 거리는 덤.

유일한 단점은 구축인 것인데,

구축이니 이 가격에 살 수 있었다고 생각.

대규모 리모델링에 들어갈 각오를 했다.







"이 포스팅은 쿠팡 파트너스 활동의 일환으로, 이에 따른 일정액의 수수료를 제공받습니다."





강서구 초역세권 오피스텔(아파텔) 강변샤르망 소개

https://so-be-it-gogo.tistory.com/93



강서 가양역 주거용 오피스텔 *강변샤르망* 분석

강변샤르망 분석 강서구 등촌동에 위치한 강변샤르망 오피스텔. ​ 주목한 이유 1. 가양역 역세권 2. 단지형 오피스텔 3. 2룸, 3베이 4. 자주식 주차 5. 저렴한 가격 단점 1. 구축 ​ 한번 분석해보기

so-be-it-gogo.tistory.com







그런데 들어가보니 의외로 쓸 만한 정도.

(집 안보고 샀다.)

제일 돈 많이 들어가는 샷시, 마루바닥, 목공을 제외할 수 있어 보였다. 다행!

올리모델링은 하지않고,

도배. 화장실. 중문. 현관장. 맞춤장. 주방. 타일. 전등.

까지만 하기로 결정.









반응형







부분 리모델링 업체 알아보기



그런데... 처음부터 난관에 부딪혔다.

올리모델링이 아니고 부분수리를 의뢰하려고 하니,

요즘은 부분 수리를 받아주지 않는다는 것...

그 이유는

코로나 집콕 시대 & 구축 패닉 바잉이 겹쳐,

실내 인테리어 리모델링이 초초초 호황이라서 라고 한다.

A급 인부들이며, 자재들이며 리소스가 부족해서 발 동동인 지경이라고.

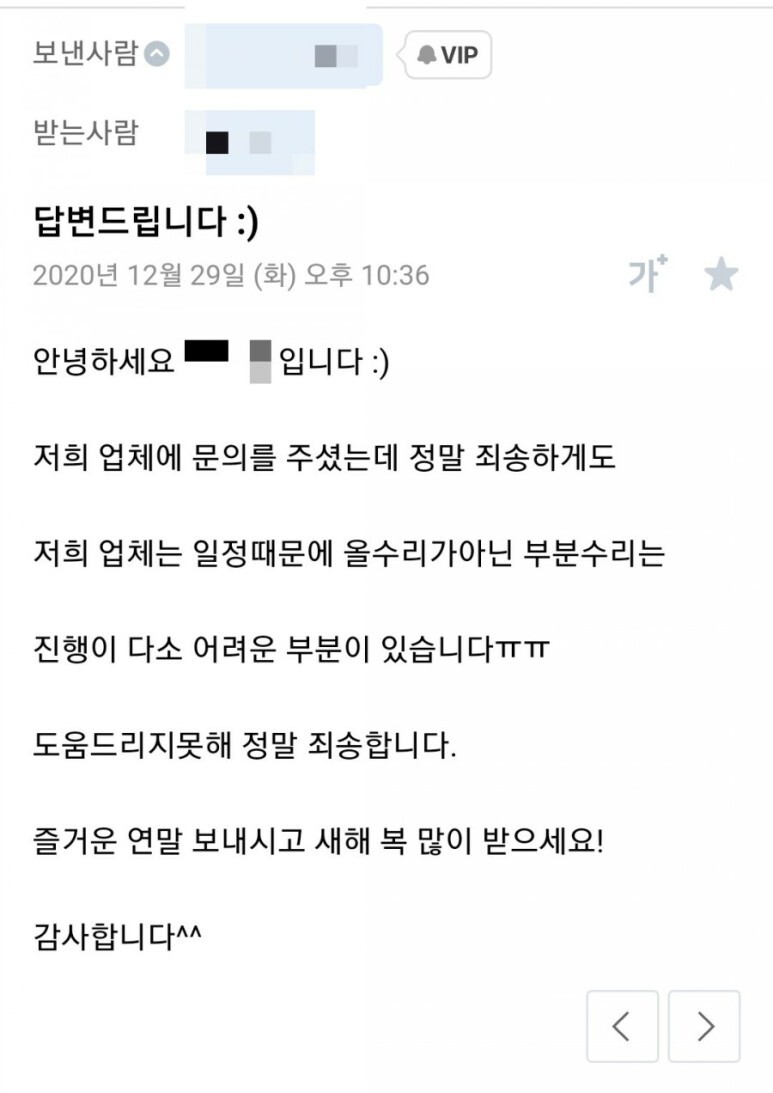

돈을 쓰겠다는데도_파워 거절_한 두군데가 아니었다.

그래서 동네 업체서부터 브랜드 전시장까지... 꽤나 여러 군데 상담받고

구세주(?)같은 업체를 만나서 겨우 진행할 수 있게 됐다.

(12월에 등기를 여러 개 동시에 하고, 게다가 왠 일본 서류에 신고까지 처리할게 생겨서 완전 멘붕&급하게 진행되느라 쫄렸는데, 정말 다행이었다.ㅠㅠ)





실내 리모델링 공사 일정표



참고로 이번 실내 리모델링 (부분 수리) 일정표는 아래와 같다.

영업일 기준이다.

아침 7시부터 오셔서 일하고, 대개 오전 중 끝을 내신다.

날짜 작업
1일차 주방 철거
가구 철거
가전 회수
2일차 타일 철거
타일 시공
3일차 욕실 시공
도어락 설치
4일차 도배
전등
5일차 중문
6일차 주방가구
현관장
수납장
7일차 마무리
입주청소

✳︎ 올 리모델링 공사라면

철거>단열,목공,전기>샷시>타일,욕실>페인팅,시트지>비디오폰>마루>도배,전등>중문(목공미리)>주방가구,현관장,수납장,붙박이장 등 각종 가구>마감>입주청소

과 같은 순서로 진행된다.

(약간의 순서변경은 있을 수 있음.)

















앞으로의 일정 공개예정



오랜만에 해보는 리모델링 공사라 두근두근.

기대반 긴장반.

(실장님 전화 울릴때마다 왠지 초긴장.)

완성 모습이 기대된다. 무사히 끝나기를!



<재미삼아 보는 비포&애프터>

철거 작업 중!



널찍한 주방모습. 오피스텔 치고 전용공간이 넓게 잘 나왔다.



화장실은 비교적 좁아서 파티션 설치가 어려울 것으로 보임. 덧방을 하려고 했는데 상태가 워낙 좋지 않아서 철거를 결정.



"이 포스팅은 쿠팡 파트너스 활동의 일환으로, 이에 따른 일정액의 수수료를 제공받습니다."







긴 현관장과 수납장. 현관으로부터 쭉 이어지게 두어, 수납공간 확보에 힘을 준 듯 하다.








이어지는 글



https://so-be-it-gogo.tistory.com/103



구축 주거용 오피스텔(아파텔) 실내 인테리어 리모델링 중... (feat. 타일공사)

아파텔 리모델링 공사시작 아파텔을 사서 부분 수리 리모델링을 진행 중이다. 이전글)구축 주거용 오피스텔(아파텔) 실내 인테리어 리모델링 시작 (feat. 철거, 공사일정표) ​ 철거를 마치고 둘

so-be-it-gogo.tistory.com









"이 포스팅은 쿠팡 파트너스 활동의 일환으로, 이에 따른 일정액의 수수료를 제공받습니다."

반응형

+ Recent posts
